露出“天际线”!今起3年,嘉定将完成24条路段架空线入地

来源:上海嘉定 日期:2021-08-23 浏览:

实施架空线入地和合杆整治工作是改善城市宜居品质、提高精细化管理水平的重要一环,根据《嘉定新城“十四五”规划建设行动方案2021年主要工作任务清单(生态宜居)》要求,今年,嘉定计划完成约7.7公里道路的架空线入地工程。

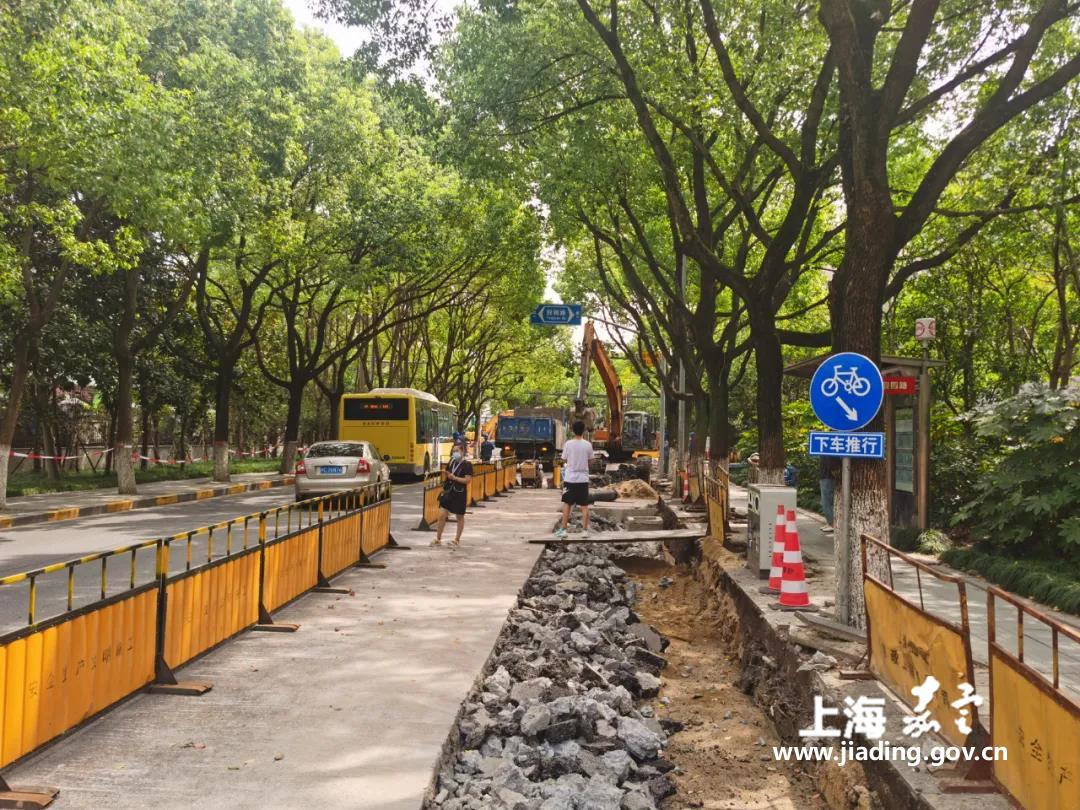

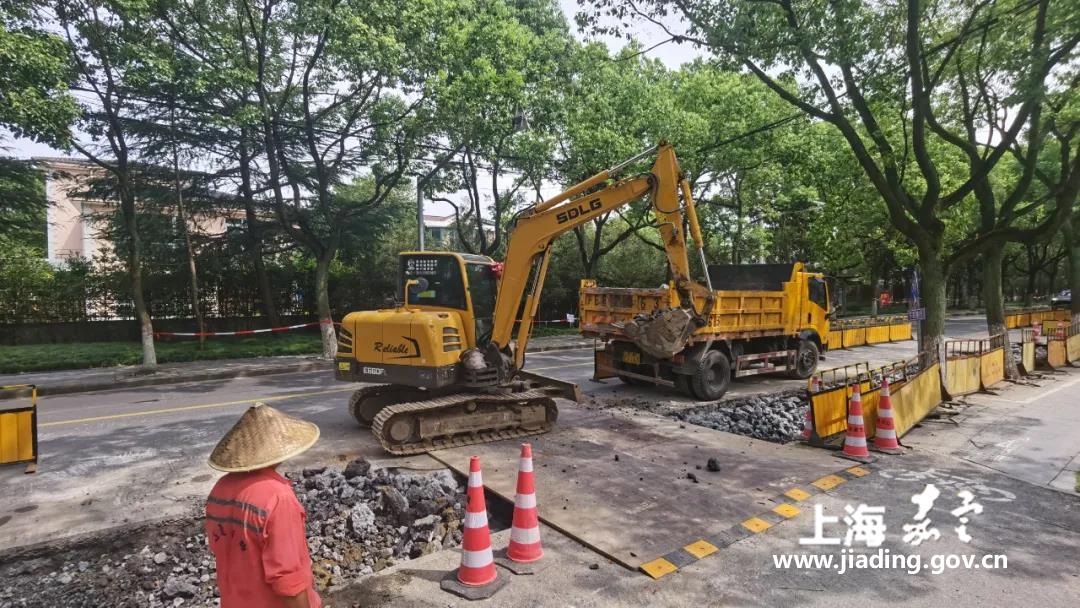

今天上午,记者在墅沟路迎园路口看到,除了路口的一小段道路正在实施开挖外,施工人员已在对完成管道铺设的电缆沟实施回填。


建设方国网上海嘉定供电公司项目管理中心项目经理严斌介绍,这一区域的架空线施工共分两个阶段,一阶段的施工范围包含墅沟路(博乐南路至迎园路)、迎园路(仓场路至墅沟路)两个路段,长度近700米。“目前,仅墅沟路迎园路口东向西方向100米在进行最后的开挖,其余大部分区域已完成了管线预埋,预计后天可完成所有的管线预埋。计划在11月至12月进行电力线的割接和入地。”


建设方表示,一阶段项目收尾的同时,迎园路(墅沟路至叶城路)以及叶城路(迎园路至复华路),全长约1.2公里的二阶段施工将同步启动路面开挖,计划工期为两个月。随着架空电力线入地,输电方式也有变化,将通过博乐南路墅沟路口的新建开关站,按送达区域对电力线实施分路接线。“通过开关站出线,分别接入各用户后,可有效提高供电可靠性,实现分区域控制,最大程度减少停电范围。”严斌介绍。

此次工程还联合电信、联通、宽带网络以及有线电视等企业,对电杆上线缆一并进行梳理,去除废弃损坏线缆,实施同步入地。


据统计,今年嘉定已完成爱特路、金沙江西路、白银路的架空线入地工程,入地线缆总长度约5.02公里。接下来还将进行启宁路、新建一路、嘉罗公路的施工。

按照计划,“十四五”期间,嘉定每年将梳理5-10公里的道路实施架空线入地工程。其中,按照“三年行动计划(2021-2023)”,共将对包括S5沪嘉高速入城口道路、迎园路、嘉新公路和博乐南路等24条约30.78公里的路段实施架空线入地工程,不断提升嘉定城市面貌。


撰稿:张健,摄像:付天豪,编辑:王丽慧、倪丹丹
