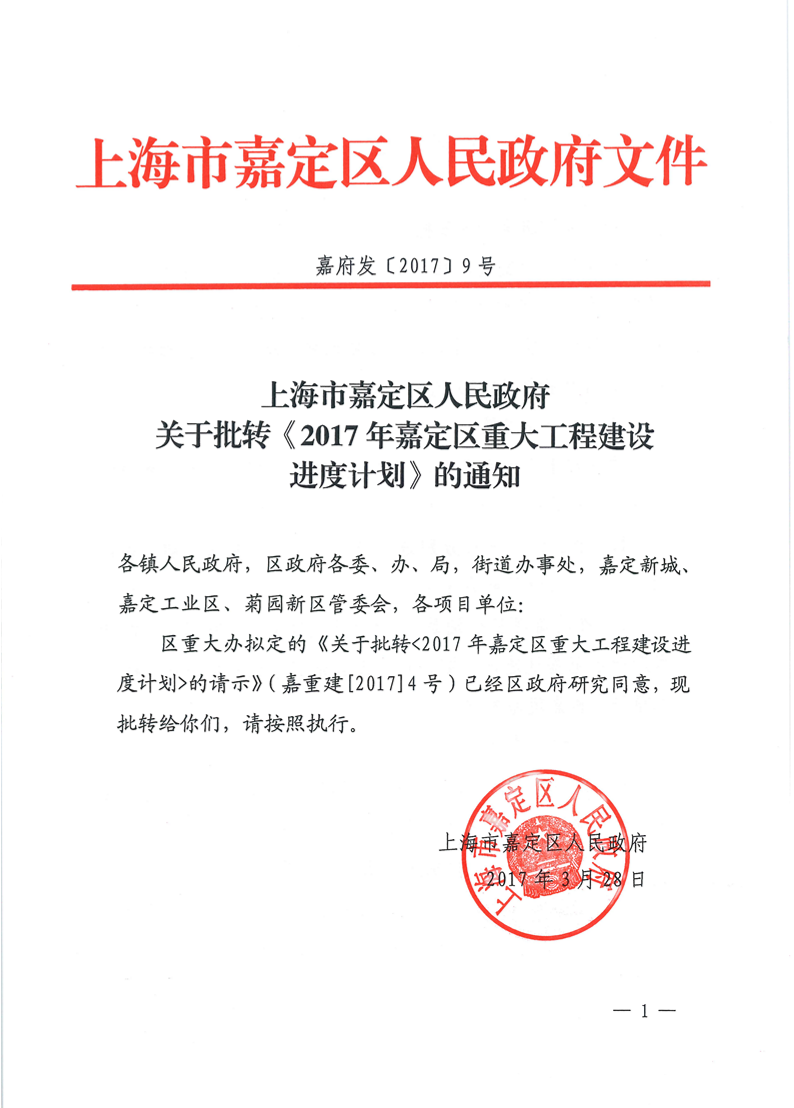

名 称: | 上海市嘉定区人民政府关于批转《2017年嘉定区重大工程建设进度计划》的通知 | ||
文 号: | 嘉府发〔2017〕9号 | 公开类型: | 主动公开 |
公开属性: | 全部公开 | 公开期限: | 长期公开 |
各镇人民政府,区政府各委、办、局,街道办事处,嘉定新城、嘉定工业区、菊园新区管委会,各项目单位:
区重大办拟定的《关于批转<2017年嘉定区重大工程建设进度计划>的请示》(嘉重建[2017]4号)已经区政府研究同意,现批转给你们,请按照执行。
上海市嘉定区人民政府
2017年3月28日
2017年嘉定区重大工程建设进度计划
一、建设进度计划安排
共安排产业发展、社会事业、综合交通、资源环境、断头路五大类重大工程项目37个,项目总投资约372亿元;2017年计划新开工项目17个,建成或基本建成项目7个,在建项目13个,完成投资64.15亿元。
(一)产业发展
共安排重大项目7个,其中计划新开工项目3个,在建项目4个,完成投资10.27亿元。
1.3个新开工项目分别是:光学元件生产基地一期、创新创业大厦和云计算研发用房。
2.4个在建项目分别是:8英寸中试研发线、联影医疗高技术产业示范基地建设二期、新一代激光实验线站综合技术研发保障平台和嘉定印象城。
(二)社会事业
共安排重大项目10个,其中计划新开工项目7个,建成或基本建成项目1个,在建项目2个,完成投资12.10亿元。
1.7个新开工项目分别是:海上文博苑、行政服务中心、第一社会福利院二期、中心医院改扩建、农产品食品药品检验检测中心、世外嘉定双语学校和惠民家园三期。
2.1个建成或基本建成项目是:中科院上海实验学校(菊园中学)。
3.2个在建项目分别是:瑞金医院质子中心配套医院和市属保障房。
(三)综合交通
共安排重大项目5个,其中计划新开工项目1个,在建项目4个,完成投资20.60亿元。
1.1个新开工项目是:沪通铁路东线嘉定段。
2.4个在建项目分别是:沪通铁路西线、轨道交通14号线嘉定段、轨道交通11号线陈翔路站和S7公路一期嘉定段。
(四)资源环境
共安排重大项目8个,其中计划新开工项目3个,建成或基本建成项目3个,在建项目2个,完成投资18.44亿元。
1.3个新开工项目分别是:嘉定城北等4个消防站、安亭水厂三期扩建和国际汽车城联圩泵闸。
2.3个建成或基本建成项目分别是:南翔污水厂、再生能源利用中心和污水厂提标改造。
3.2个在建项目分别是:嘉北郊野公园一期和110千伏输变电工程。
(五)断头路
共安排重大项目7个,其中计划新开工项目3个,建成或基本建成项目3个,在建项目1个,完成投资2.74亿元。
1.3个新开工项目分别是:裕民南路下穿G1501、G1501增设永盛路下匝道和恒飞路。
2.3个建成或基本建成项目分别是:盘安路、墨玉北路和陈家山路。
3.1个在建项目是:陈翔路地道。
二、计划推进实施意见
(一)加强项目前期管理,确保建设程序到位
各项目单位要加强项目前期管理,严格建设程序、规范项目运作,早筹划、早启动、早推进。加快完成技术文件编制、专项审查评估、行政审核审批和施工许可手续,确保依法合规推进项目建设。
(二)加强进度计划管理,确保节点目标实现
各项目单位要依据下达的建设进度计划,围绕节点目标,统筹工作安排,优化施工组织,细化推进计划和措施,并明确责任人。抓开工、促施工、保竣工,如期完成建设进度和投资额,确保节点目标实现。
(三)加强施工现场管理,确保安全质量受控
各项目单位要依法进行工程招投标,杜绝转包和违法分包行为。强化工程建设参与各方的责任意识,严格施工现场安全质量管理,确保安全质量受控,努力打造文明工地和优质工程。
(四)加强工程成本管理,确保投资控制有效
各项目单位要严格按照批准的设计方案、建设内容、规模标准和投资概算进行建设,并把投资控制贯穿到项目建设的全过程,确保投资控制有效。政府投资项目未经批准不得突破计划总投资。
(五)加强单位内部管理,确保信息渠道畅通
各项目单位要积极参加区重大办组织召开的会议,认真落实会议明确的事项。落实好统计与信息人员,按要求及时、准确地报送项目统计月报和建设动态信息等材料,确保信息渠道畅通。
(六)加强主动服务管理,确保建设顺利推进
各职能部门要高度重视、全力支持,既要严格程序、加强监管,又要热情服务、加快推进。项目所在街镇要全力以赴、积极配合,加快实施征收腾地,有效化解施工矛盾,确保项目建设顺利推进。
为加快推进重大工程建设,提高重大工程建设管理水平,2017年重大工程建设继续列为区政府重点督办事项,区政府办公室将对重大工程建设推进情况定期进行督查。
